J9集团

新世纪大桥实现边跨“合龙” - 企业要闻 - J9集团
> 新闻中心 > 企业要闻 >

新世纪大桥实现边跨“合龙” - 企业要闻 - J9集团

企业要闻
  • 新世纪大桥实现边跨“合龙”
  • 宣布时间:2011-06-27 17:00:00  泉源:J9集团  点击数目:
  • 6月26日,,,,,,新世纪大桥随着9#墩下游1#系梁逐步吊装到位,,,,,,宣告了边跨系梁装置所有到位,,,,,,实现了边跨“合龙”,,,,,,各项装置精度均知足规范要求。。。。

    项目从3月14日最先装置首个钢桁架节段16C,,,,,,经由3个多月的奋战,,,,,,取得了今天的效果。。。。由于钢结构制作方面的滞后,,,,,,大桥主桥的吊装一度泛起待工,,,,,,项目增强与业主、钢结构制作商武船的相同协调,,,,,,并多次到武汉催促武船增添人力物力的投入。。。。项目甚至分配主管向导到现场蹲点,,,,,,要求武船倒排工期,,,,,,剖析责任,,,,,,细化妄想,,,,,,全力增进钢结构制作的进度。。。。在各方起劲下,,,,,,钢结构进度虽滞后,,,,,,但总算逐步趋于正常。。。。阻止6月26日,,,,,,新世纪大桥钢结构现场装置完成1600吨,,,,,,完成22.8%。。。。

    现在武汉方面的钢结构制作已所有完成,,,,,,制作方面剩余事情量是在赣州市储潭基地举行涂装和部分超多节段的二次拼装,,,,,,制作方面已不影响大桥的施工。。。。目今项目的紧要使命是增强钢结构节段的运输调理治理,,,,,,务必凭证要求举行钢结构构件的发运,,,,,,包管需要装置的构件实时抵达。。。。为了包管钢结构的运输,,,,,,项目一方面要求武船方面加大运输车辆投入,,,,,,包管节段的顺遂快速运输 ;; ;;一方面请业主方面协调,,,,,,包管超宽超长节段的运输通畅。。。。项目则凭证现实增添投入,,,,,,增建钢结构构件的暂时存放园地,,,,,,包管加入的构件合理存放,,,,,,使要吊装的构件能够快速到位。。。。

                 (二分公司  覃祖华  文/图)

    新世纪大桥实现边跨“合龙” - 企业要闻 - J9集团

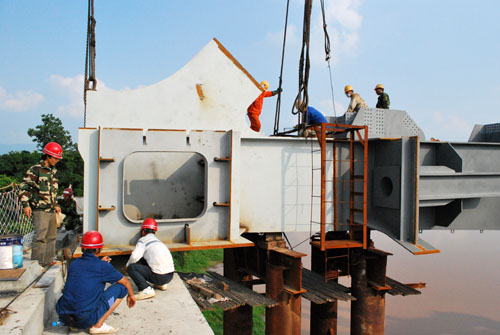

    图一:9#墩下游1#系杆装置情形







联系J9集团|版权声明|诚聘英才|网站地图|在线视察
【网站地图】
