- 吴隆路一分部现浇箱梁施工所有完成
- 宣布时间:2021-02-01 16:47:23 泉源:J9集团 点击数目:次
- 1月25日,,,随着那烈疏散式立交桥右幅现浇梁顶板混凝土乐成浇筑完成,,,至此,,,吴隆路一分部现浇箱梁施工所有完成。。。
那烈疏散式立交桥是吴隆路一分部的重点工程,,,是毗连鸡心岭1#桥,,,鸡心岭2#桥的架梁纽带。。。那烈疏散式立交桥于2020年10月21日最先现浇,,,前后分4次举行,,,2020年10月22日完成左幅腹板现浇;;;;2020年11月13日完成左幅顶板现浇;;;;2021年1月4日完成右幅腹板现浇;;;;2021年1月25日完成右幅顶板现浇。。。为包管现浇箱梁施工能在春节前完成,,,项目多举并措:第一,,,建设那烈桥青年突击队,,,施工历程中充当领头羊,,,科学制订施工方案、合理安排各项工序;;;;第二,,,现场施工治理职员组织劳务班组认真研究施工方案,,,举行周全的手艺、清静交底;;;;第三,,,为了包管施工清静,,,严酷执行向导带班制度,,,蹲点施工一线举行检查,,,对现场施工清静举行严酷管控。。。
下一步,,,项目部将继续全力以赴投入施工生产事情中,,,抢抓工期,,,包管在春节时代施工不落伍,,,加速推进项目整体工程进度,,,为完成年底通车使命增砖加瓦。。。(长长公司 黄玮玲 图/文)

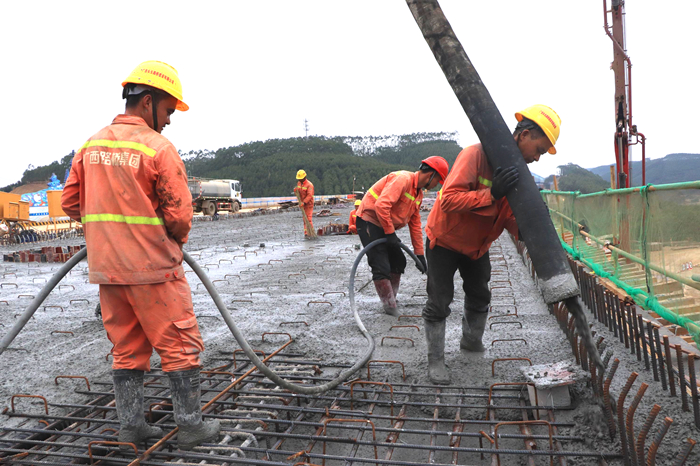

图一:那烈疏散式立交桥现浇梁施工现场

图二:浇筑完成合影
